工事レポート
REPORT
世界に1つだけのオンリーワンガーデン
基礎工事 Day1〜5
植物の移植工事

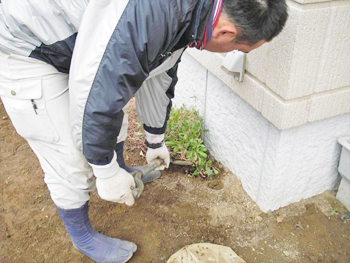

工事をする場所にある植物を、安全な場所に移植します。
お客様が大切に育てているものなので、丁寧に掘り上げていきます。
新しい花壇が完成したら、新しい植栽と一緒に植えます。

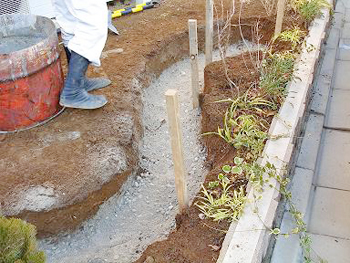

2. ブロック積み準備工事
ブロックを積む場所を掘って、砕石を敷いていきます。
砕石をしっかりと締固めて、地盤の強度を高めます。

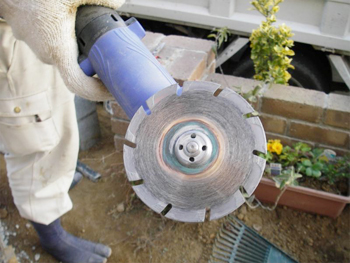

3. ブロックカット工事
通称サンダーと呼ばれるこの電動カッターは、振動がとても強く、切るパワーも強力です。
刃を変えれば、鉄筋やアルミも切ることができます。
4. 電動カッター工事
通称サンダーと呼ばれるこの電動カッターは、振動がとても強く、切るパワーも強力です。
刃を変えれば、鉄筋やアルミも切ることができます。

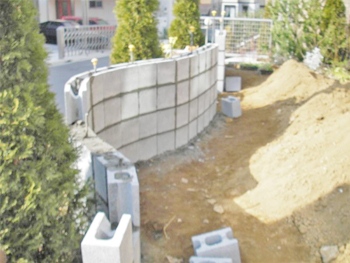

5. ブロック積み工事

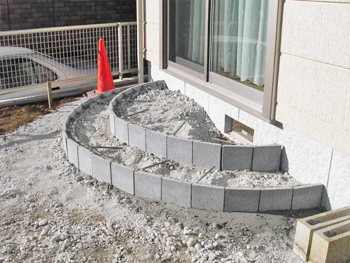

ブロックを曲線に積んでいきます。水平器で高さを調整しながら、慎重に積みます。
この壁に使用したブロックは約340個! ブロックは約200個カットしました。
6. タイルテラス基礎工事
正面のブロックが積み終わったら、タイルテラスを作る準備をします。
地面に砕石を敷いていきます。
サッシの前はブロックをアーチ状に並べていき、2段の段差をつけるので、2列に作ります。
7. アプローチ基礎工事

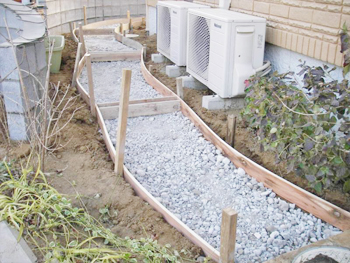

タイルテラスの準備と同時に、玄関から庭までのアプローチ作る準備をします。
道となる部分に型枠を付け、砕石を敷いて行きます。
緩いS字カーブにすることで、庭に奥行がでてきますね!
下地造り Day6〜12

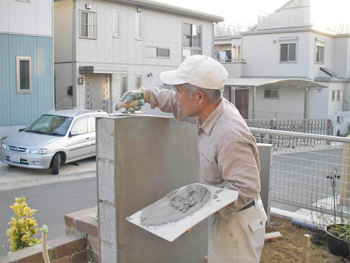

8. ブロック下塗り工事
配合したモルタルを使って、ブロックに下塗りをします。
左官歴40年の田部井さんが、均一で平に塗っていきます。
一見ただ塗っているように見えますが、均一に塗るのは長年の経験が必要です。
9. タイルテラス下地工事
ブロックの下塗りを乾かしている間に、コンクリートを流して、タイルの下地を作ります。
サッシの下には家の通気口があるので、
グレーチング(鋼材を格子状に組んだ溝蓋)を使って換気できるようにします。

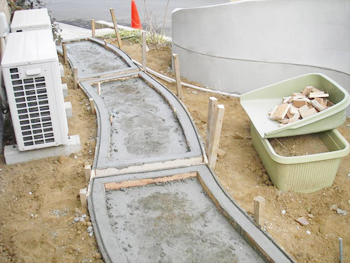

9. アプローチ下地工事
アプローチの両端に、更に型枠を付け、コンクリートを流します。
真ん中のくぼみの場所には、違うものを流して行きますので、楽しみにしてください。

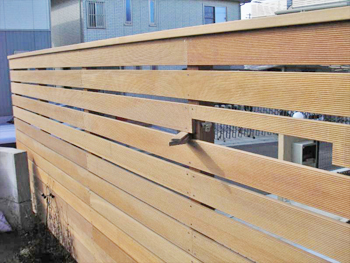

10. 目隠しフェンス工事

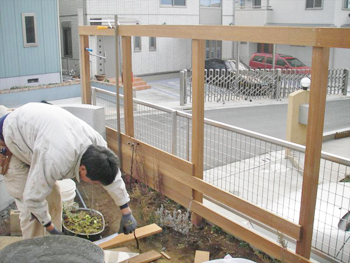

お隣との境界に目隠しフェンスを取り付けます。
一枚一枚板の長さを計り、丁度良い長さでカットします。
素材はインドネシア産の「ウリン」という木を使います。
ウリンは鉄の木とも呼ばれ、繊維の密度が高く丈夫です。
職人技 Day13〜20
11. イルミネーション工事
下塗りをした後、イルミネーションの電球を取り付けます。
職人が1つ1つ手作業で電球を取り付けていきます。
コードは上塗りをする際に一緒に隠してしまいます。
どんなライトアップになるのか楽しみですね!

12. 壁の装飾工事
壁に小さな窓を付けて更に、装飾していきます。
ブロック積みも大変ですが、細密な部分にこそ上質な職人技が必要になります。
ベテラン職人も赤鉛筆が手放せません。
13. タイル工事

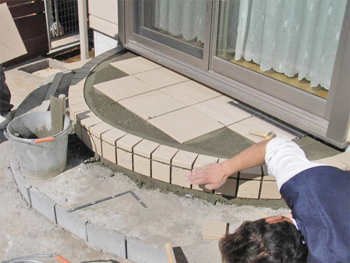

テラス全体にタイルを貼っていきます。
職人が1枚ずつ丁寧に貼り付けていきます。
中途半端なところは電動カッターでタイルを加工します。
タイルは大きさが違う3種類を使います。

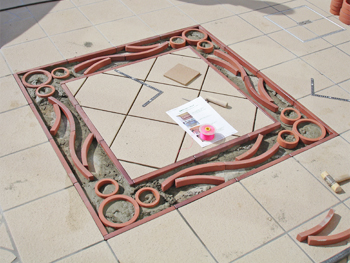

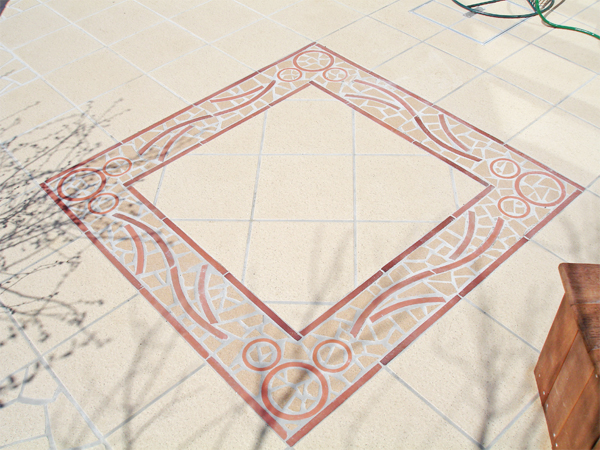

14. タイル装飾工事
世界的に人気なキャラクターをさりげなくあしらいました。
ベースのタイルの色よりワントーン濃いものを縁取りに使い、隙間はタイルを割ったものを使います。
遠目には、植物をモチーフにしたデザインにも見えますよね。
お客様にも大変喜んでいただきました!

15. 秘密のフェンス工事
フェンスから出ている、この板は一体なんでしょうか?
デッキ職人が、通常の3倍時間かけて作っています。
当社スタッフでさえも予想が付かない装置です。
完成したら種明かししますね。
16. 立水栓工事
オリジナルの立水栓を制作します。

形が1つ1つ違う石を、バランス良く積み上げていきます。
微調整をしながら積み上げていくので職人も一苦労!
仕上げ Day21〜30

17. 塗装工事
壁を3等分に分けて塗っていき、2回ほど軽く塗って、コテで模様を描いていきます。
これで壁は完成です!
綺麗な白で良い雰囲気が出てますね。
18. ハッチ取り付け工事

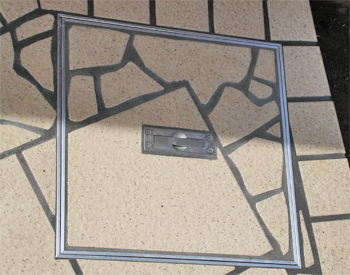

タイルテラスの下に配管の枡(ます)があるので、枡がある部分の上にハッチを取り付けます。
ハッチとは雨水管や排水管が詰まった際の詰り箇所の特定や、点検をするために必ず必要な扉です。

19. アプローチ洗い出し工事

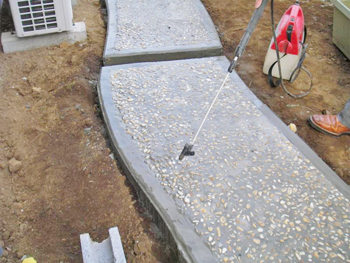

アプローチの天然石の洗い出しです。
セメントと種石を混ぜたものを敷き詰めた後、水で表面を洗い流していきます。
噴霧器を使い、水をミストの状態にして、何回も何回も繰り返し流します。
ホースからだと、水流が強いので、まだ固まらないうちは、石も一緒に流れてしまうからです。
丁寧な作業が求められます。

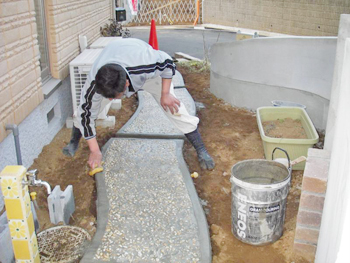

20. アプローチ仕上げ工事
スポンジを使って、きれいに拭いていきます。
石の凹凸が大きすぎると、見た目も美しくないですし、つまづいてしまう危険性もあるからです。
21. 立水栓仕上げ工事

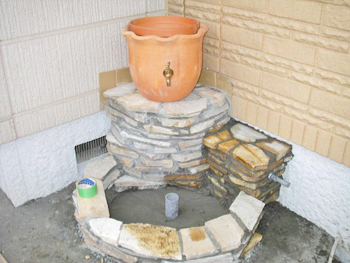

石を積み上げたら、上にオレンジの鉢(はち)を載せて、更に鉢の中に水道を通します。
最後に受けの部分と、蛇口を取り付ければ完成です。

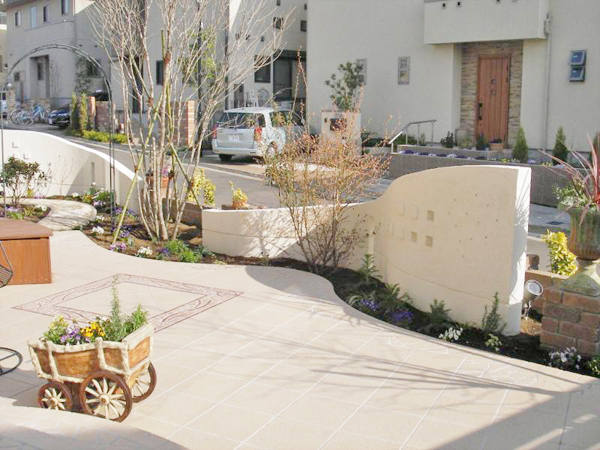

完成 Day31
庭に出ることが楽しくなるオンリーワンガーデン
エクステリアに業界初となる自動散水システムをはじめ、まさに世界に一つだけのお庭が今ここに誕生しました。
